楚雄南华复烤线安装现场纪实
发布时间:2013-07-23 信息来源:本站原创 浏览次数:13501




2013216日,春节的鞭炮声还此起彼伏,人们还沉浸在过年的喜悦中,昆船技服接到了南华楚雄复烤厂的设备安装通知。接到通知后,技服公司袁经理带领安装队和相关总体、单机技术人员立即奔赴南华,正式进驻南华楚雄复烤厂安装现场。

南华复烤厂是昆船公司十多年的老客户、老朋友,基于对昆船设备技术及加工实力的充分认可及信任,在该项目中与昆船公司签订了工艺生产线95%以上的设备供货合同,合同总额逾六千万。此次改扩建项目是云南烟叶复烤有限责任公司成立以来的第一项重点工程,项目实施的状况在云南省内乃至全国复烤企业中产生的影响不可低估;因此,无论是对于南华复烤厂还是昆船公司其重要性都不言而喻。为在后续几年省内即将到来的复烤企业大规模的技改中赢得良好的口碑、奠定良好的基础,昆船公司立志将该条生产线做成云南省内复烤线的样板工程,一个展示昆船公司综合实力的舞台。

为保证整个安装过程的进度和质量,昆船公司首次为安装现场配备了总体设计人员和单机设计人员,并全程跟踪,以便对现场出现的技术问题及需要与用户或其它施工方进行沟通交流的事情能及时、高效地处理,确保安装工程按时、按质、按量的完成。

然而,此时的南华新工房其实还只是一个四面及房顶都敞开的钢构大框架,无水无电,并不具备设备进场安装的条件,但为了满足用户既定的5月末投料试车的节点,昆船决定让设备的安装走在土建前面。安装条件艰苦异常,2月份的南华虽不像北方的城市冰天雪地,但也寒意料峭、冷风习习。现场安装的工人师傅们在四面透风、沙土飞扬的厂房里开始了新的一轮攻坚战。

217日至219日,员工们用两天半的时间完成了全工房设备中心线、主机外框架线的画线及设备平面号的标注工作。

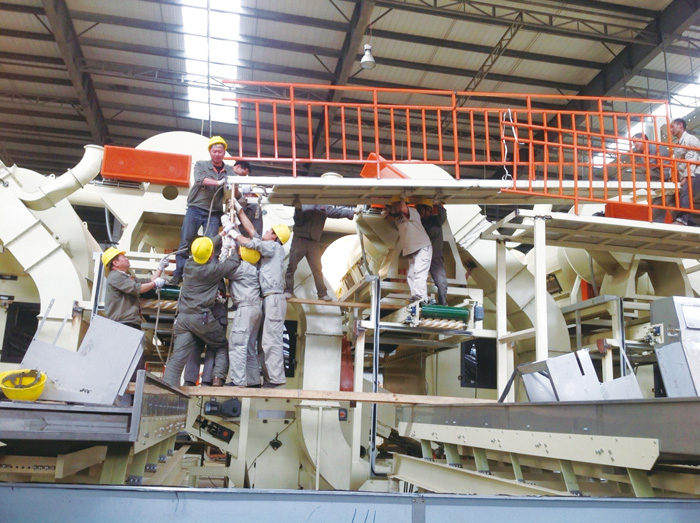

219日至228日,4台润叶机及1台碎片干燥机机架及滚筒就位;烤片机、烤梗机主框架就位;全线11台喂料机陡角带就位;3台双路配叶切断机机头及摆把皮带就位;1台烟叶风选除杂装置主要大部件就位;2台麻丝剔除机就位。

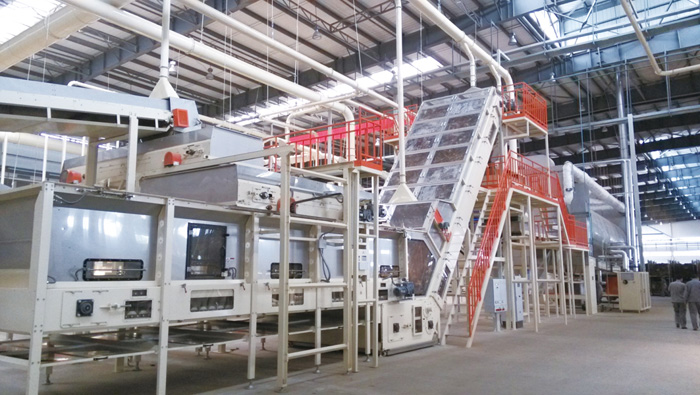

31日至331日,全线250多台(套)设备安装就位,全线工艺路线打通,润叶机、碎片干燥机、烟叶风选除杂装置、烤片机、烤梗机的管路系统完成,进入了电气施工阶段。

41日至430日,机械部分的收尾工作及全线昆船负责部分设备的电控柜、布线槽、走线、接线等全部的电气施工工作完成。

在昆船现场安装人员的努力下,单机通电调试将于51日按照用户的节点要求顺利进行。但由于用户方配电室、中控室及其他未能按时调试完成,通电时间被延至512日。利用这段时间,昆船公司对电控柜和设备的接线进行了全面地核查纠错、查缺补漏,以确保单机调试的顺利进行。

512日至530日:单机调试基本完成,现场师傅们对个别设备进行了进一步地优化调整,确保设备在以后的生产使用中达到最佳状态。

61日,进入全线联调阶段,确保用户的投料节点要求。

216日正式进点到617日投料为止,昆船现场安装工人们在短短的120天工期里,战胜了重重困难,完成了将近300台设备的安装、调试。面对非常恶劣的安装条件,在整个安装调试期间,安装工人师傅和技术人员们充分体现了昆船人吃苦耐劳、能拼敢拼、精诚协作的团队精神,加班加点,不分周六、周天,没有节假日,在保证安全、安装质量的前提下,按节点、要求出色地完成了每个阶段的既定任务,得到了用户方的高度认可。
