发布时间:2016-08-01 信息来源:本站原创 浏览次数:13860

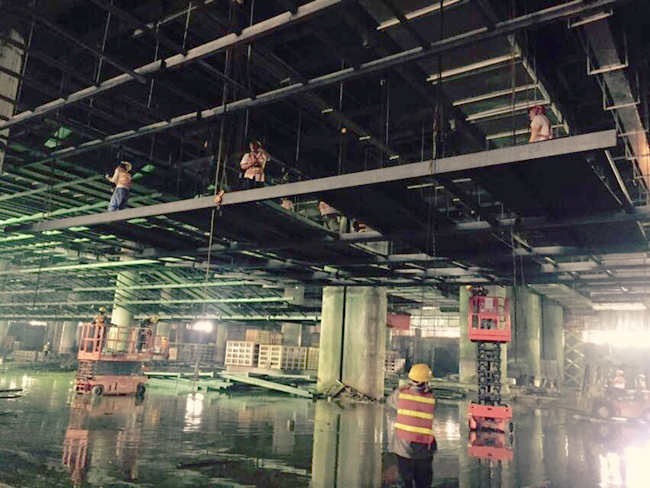

还是春寒料峭,武汉机场项目团队就在用户的催促中进驻了。到现场一看,除了一小片场地清出来,周边还是脚手架林立,进出现场需要非常小心,不然就碰到这、磕到那。向用户提出还不够施工条件下,用户回答,不能施工,可以做施工准备,项目工期非常紧,今年底要投入运行的。开什么玩笑,2、3年才能完成的项目,8个月完成,那不是要创造奇迹?就是要8个月内完成,就是要创造奇迹,为此,用户召开的会议一个接一个,每一个会议主要议题就是如何满足进度要求。钢平台施工是项目开始最迫切的任务,没有钢平台,设备就无法安装。可图纸还在设计中,钢平台不单要满足行李设备的安装、运行空间,还要避让相关傍行的风管、水管、桥架、消防、照明……虽然设计外包了,但不经过校核是绝对不能应用的,否则“干涉”、“打架”起来,进度更无从说,从此,现场办公室的灯光几乎没有灭过,凌晨2、3点钟在亮,6、7点钟又亮了。拼出一榀钢架、又吊起了一榀钢架、图纸又确定了一批……电控开始设计了、设备也试验成功了、设备也开始生产了…..项目任务就这么一点一点往前推进,夹层东侧钢平台装完,设备也装上去了,行李大厅东侧也快完成1/3了。

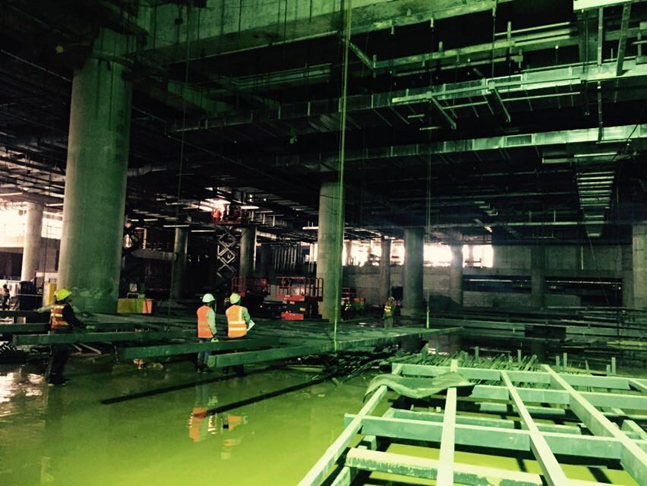

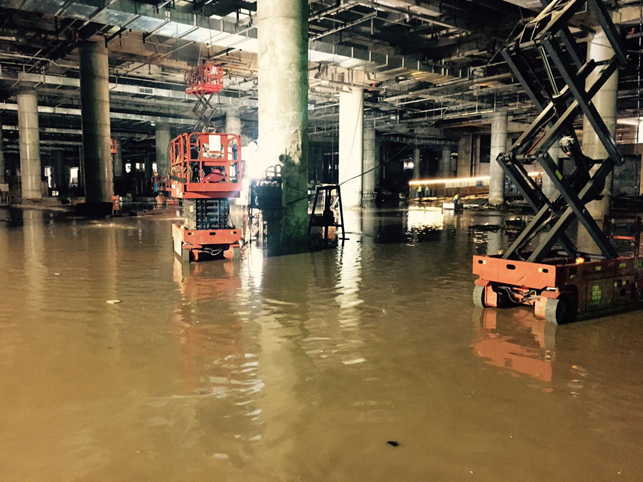

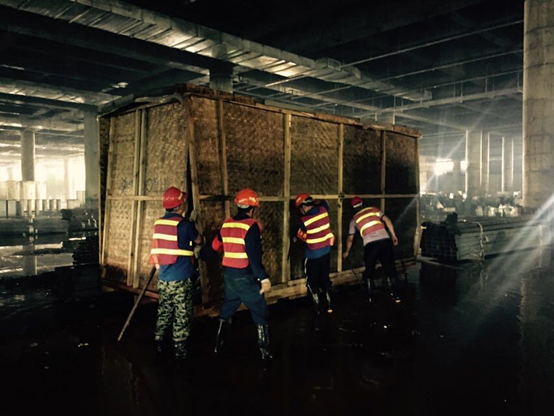

今年武汉天气异常,入夏后就是连连阴雨,正值土建高峰的现场整个就是一个稀泥塘,偶尔晴几天,高温一会儿就把稀泥晒干,来来往往工程车分分钟把它们碾成灰,若大的工地掩盖了灰尘之中。施工现场主要工作面行李大厅标高-5.1米,是航站楼地势较低的地方,雨水都往这里灌,地面就没有一天是干的,雨鞋是标配,否则连现场都无法到达。三个多月,大伙在泥水中,和分包的精工钢构、扬州金鹏人员一起倒场、测量、检查、确定方案,没有人叫苦说累,大家有一个信念:一定要把这个工程做好。

武汉机场项目是近4亿元的巨单,在昆船机场装备发展史上是一个宏伟的里程碑,集团公司领导非常重视,王董事长、王总、李副总几次来到现场,实地察看、指导工作,作为项目经理的我经常接他们的电话,询问现场工作进展,指点解决问题的办法,总会叮嘱要保证工程的质量、安全和进度,让用户满意。武汉机场要在个项目上创造奇迹,昆船也希望创造奇迹,这个奇迹将会使昆船武汉机场项目更加辉煌、更加耀眼,让昆船在大型机场成套设备的话语更有份量,前景更加光明,为了更美好的未来,泥泞、积水、暴雨、酷热不能阻挡我们,责任和使命激励着我们——迎着困难前行。

 攝影:黎建强,撰文:王崇杰
